网站首页 公司概况 新闻中心 经理讲坛 法规制度 企业文化 他山之石 联系我们

要闻速递
领导关怀
身边好人
业界资讯

              江苏森达热电总公司
              江苏森达热电(建湖)有限公司
              江苏森达陈家港热电有限公司
              江苏森达沿海热电有限公司
              江苏森达电力燃料有限公司


       您现在的位置:江苏森达热电总公司 > 新闻中心 > 要闻速递

  火红的年代 火红的事业
  〖 ※ 发表时间 2009-8-5 17:07:24 ※ 〗



                       火红的年代   火红的事业


——陈家港热电公司4号炉建设速写





盛夏时节,骄阳似火,热浪滚滚,森达陈家港热电公司4号炉建设现场却是格外繁忙。建设者们用他们的智慧和汗水,在盐阜大地上书写了森达热电持续发展的新的诗行!


近年来,随着陈家港化工集中区原有企业纷纷扩能改造,新进园区创业的企业日渐增加,热负荷需求与日俱增,同时对陈家港热电公司的供热工作提出了新的要求,从创建初期的每小时供热量60吨,增长到去年的120吨,并直向150吨进逼:陈家港热电公司现有三台75t/h循环流化床锅炉已不能满足热用户的用热需求,供热蒸汽压力也难以保障,发电计划难以完成,直接影响了企业经济效益的最大化。


热用户的需求,就是我们加快发展的契机!面对此种令人欣喜的发展局面,森达热电总公司的决策者高瞻远瞩,审时度势,从去年下半年就开始谋划新上陈家港热电公司4号锅炉的工作,并向森达集团有限公司董事会提出立项申请。


为了给4号炉建设创造良好的条件,保证新上4号炉与日常生产两不误、两促进,森达热电总公司的领导根据陈家港热电公司现有设备的运行状况,于今年2月份重点大修了1号锅炉,5月份重点大修了3号锅炉,6月份重点大修了2号机组和2号锅炉。尤其是5、6两月份,在检修工作量大、生产任务重的同时,统筹兼顾开展4号炉扩建的前期准备工作。陈家港热电公司生产技术部门的广大技术人员主动放弃休息时间,身先士卒带领员工一同奋战,相继拆除了地下10KV电缆,封堵两根消防水主水管,完成1#出渣皮带改造、2#出渣皮带拆除及2#临时出渣皮带与防雨棚的搭建,做好备用电源电缆和施工现场照明的同步配套,及时给进入工地的施工队伍通水、送电。一项项工作紧锣密鼓、有条不紊。


2009年5月18日上午8时整,陈家港热电公司4号炉建设工地鞭炮轰鸣,一朵朵绚丽灿烂的礼花在蔚蓝的天空中绽放,标志着4号炉建设正式开工。江苏山河基础工程有限公司的打桩机把第一根深层搅拌桩注入森达热电人脚下的大地。仅用20多天时间,预定的深层搅拌桩全部完工!




时针不停地摆动,桩基不断地链接。一根、接一根、又一根、……,五米、十米、一百米、一千米、……, 296根预制方桩,全部按照人们的意愿,竖立于地面,又钻入于地下,总长6490米的方桩在7月18日全部各就各位!


森达热电的决策者们深知,陈家港热电4号炉建设及其热网配套工程总投资接近8000万元,从项目设计到土建施工,到设备采购、安装、调试,包括安全生产、质量管理、资金筹集、社区关系协调等等,还要保证与正常生产不相冲突,凡此种种,头绪十分繁多,矛盾错综复杂,是一项涉及多个方面、企业内部与外部的系统工程。


系统工程就用系统论的方法和原理去研究解决。森达热电专门成立了陈家港公司4号炉建设工程领导小组,明确项目建设现场总指挥,统领工程建设,同时划分土建施工、设备采供、资金筹集、外部关系协调等各条线,达到既统一运筹,又分线实施的目的。总公司还专门制定了《陈家港热电公司4号炉建设进度安排》,把每一个施工节点定到每个工作日,把责任定到每条线的分工负责人,实行挂图作战,动态考核,奖惩分明,激励鞭策。


主设备锅炉的采购是关系到工程进度的一个重要方面。总公司明确一名副总经理负责与生产厂家的对接。在确定采用无锡锅炉厂生产的130吨循环流床锅炉后,这位副总经理和设备材料部的同志多次到该厂联系订货的具体事宜,并邀请该厂技术人员专程到陈家港公司现场商讨有关技术问题,取得了厂方的大力支持,完全能够做到锅炉供货与土建施工迅速跟进。


安全施工是开展各项工作的前提。工程建设指挥部从实际出发,制定了详细的安全防范措施,逐个环节、逐个人员、逐个场点落实安全责任,坚持把各项决策和所有行为都建立在安全生产的基础之上。从施工单位进场的第一天起,就主动与施工单位主要负责人及时签订安全施工合同和用电、用水合同,并且对整个施工实行全过程专人跟踪,发现问题及时给予纠正。自4号炉开工建设以来,共帮助纠正5次违章作业行为。由于安全措施到位,使得安全生产与项目施工相辅相成,比翼双进。

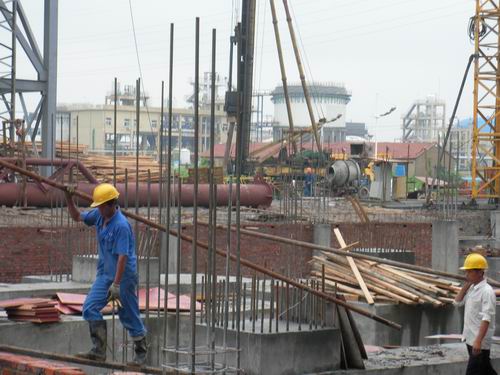

百年大计,质量为本。建设者们以对热电事业和对投资者负责的精神,严格把好每一道质量关口。从原辅材料质量、设备质量,到施工质量、安装调试质量,都做到全方位控制,全过程把关,围绕“百分之百达到和超过规定的质量标准”这一要求开展工作,致力于把4号炉工程建设成为优质工程、精品工程、形象工程。

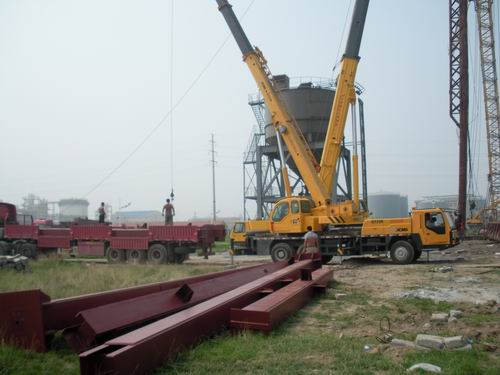

截止7月20日,陈家港热电公司4号炉建设的锅炉、汽机主厂房基础建设已经到位,炉后支架、除尘器、烟道深搅桩、锤击桩以及锅炉承台基础全部完工。江苏华能安装公司在安装完毕塔吊后,于7月20日早晨8:28,随着现场总指挥的哨声响起,长达60米的扒杆被两辆巨型吊车逐渐托起,被不断调整姿态后,直插云端,高高耸立,杆顶五星红旗迎风招展,鲜艳夺目。接着四根双曲线型主风缆被安装工人娴熟有序地拉向预定位置固定,祝贺的鞭炮随之鸣响。也就在塔杆的竖立过程中,锅炉主体钢架(锅炉厂首批锅炉部件)也被有序地卸放在指定安装现场,陈家港热电有限公司4号锅炉由此入了正式安装阶段。


阳光总在风雨后,一份耕耘,一份收获。在各个部门、各个方面的共同努力下,陈家港热电公司4号锅炉建设工程已经是成果初显。我们相信,经过全体建设者的顽强拼搏,让4号炉在2010年2月10日正式投运的预定目标一定能够圆满实现!


(蒋文军  张延朝)



公司概览 | 新闻中心 | 经理讲坛 | 法规制度 | 企业文化 | 党群视窗 | 人力资源 | 他山之石 | 客户服务 | 联系我们
版权所有 2022 江苏森达热电总公司 联系电话:0515-86253300 传真:0515-86253310 E-mail:root@sendapower.com
苏ICP备11048573号 地址:江苏省建湖县经济开发区亮月路158号 邮编:224700 技术支持:飞凌网络
