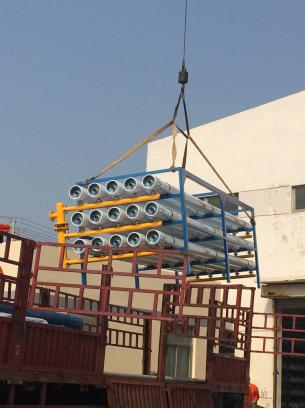

5月14日,森达沿海热电化水75t/h反渗透系统三期扩容工程随着设备的进场而正式启动。 本工程项目新建75t/h反渗透膜处理装置及1台Φ1000不锈钢保安过滤器,并按照年度技改计划对原2台Φ1200钢衬胶材质的保安过滤器改造为2台Φ1000不锈钢保安过滤器。 在总公司领导、总公司采购部及沿海公司各级领导的督促和协调下,本工程项目设备及材料如期到货进场。因该工程为扩容兼技改工程,工期短,施工难度大,期间还面临着与运行设备及管路的碰头,主体设备较大,室内无法进行机械操作,基本全靠人工进行就位等客观因素而影响工期。但是,在困难面前我们绝不气馁,坚决的和时间赛跑,保证顺利完成5月底出水的目标任务。(吴春霞)
|
