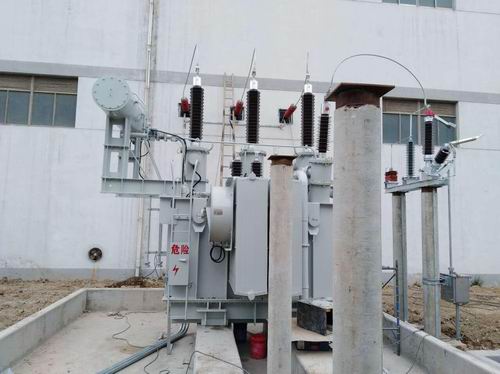

进入6月份以来,随着六月底启动前质检的临近,森达热电沿海公司#3汽轮机发电机组的各项工作已进入尾声。自项目实施以来,沿海公司紧盯工期,与安装方及时沟通协调,分别于五月中旬进行了排汽管道的对接工作,五月下旬开始汽轮机油循环及滤油工作,六月一日至六月三日进行了新蒸汽管道的吹管工作及#3机新蒸汽管道对接工作,六月中旬完成#3机新华DCS系统安装及静态调试工作,六月中旬基本完成#3主变的安装工作并预定于六月二十五、二十六号两天进行主变出口线对接工作,这些工作的顺利开展有赖于各方面的积极配合,在保障安全生产的前提下紧锣密鼓的进行,确保在#3汽轮发电机组启动前质检硬件软件一次性通过。(沿海公司 杨定勇)
|
