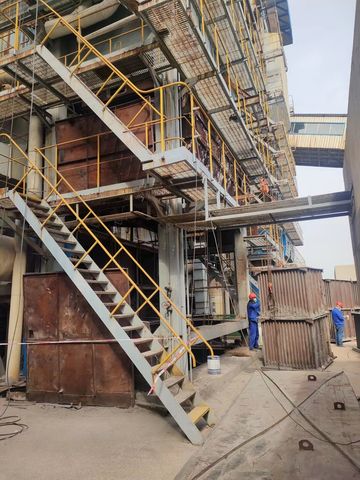

日前,森达陈家港热电公司启动实施#2炉大修。该公司#2炉由于投运时间较长,空预器、省煤器等主设备已达不到应有效果,影响锅炉出力,为此该公司及时向总公司上报大修计划,在所需设备材料申购到位后,立即着手与合同承修方苏华公司紧密合作,按计划推进#2炉大修工作。在施工过程中,严格按照事先制定的安全施工方案组织实施,落实好各项安全措施,确保大修的质量、进度和安全。该公司利用这次大修机会,对锅炉空预器、高温段省煤器、顶棚及风室水冷壁、点火装置、高过U型管、部分导压管等设备进行更换,并对炉膛、返料、风烟系统依次进行全面检查与维修,保证了#2炉如期安全高效投入运行。(陈家港公司 徐衢)
|
